Rénovation de salle de bain : la plomberie poste par poste
plomberie-pratique

Rénovation de salle de bain : la plomberie poste par poste

11 min de lecture

La plomberie décide de tout dans une rénovation de salle de bain : elle fixe l’emplacement des sanitaires, impose ses contraintes de pente et de diamètre, puis se referme sous le carrelage pour vingt ans. Rarement le poste le plus visible du chantier, presque toujours celui qui coûte le plus cher à corriger après coup.

Une pièce d’eau se rénove tous les vingt à vingt-cinq ans dans un logement occupé normalement. Ce rythme explique pourquoi tant de chantiers découvrent un réseau hors d’âge derrière une faïence intacte, et pourquoi le diagnostic mérite d’être mené avant de choisir la moindre vasque.

Trois réseaux qui se superposent dans quelques mètres carrés

Une salle de bain concentre, sur une surface souvent inférieure à six mètres carrés, une densité technique que peu de pièces égalent.

L’alimentation en eau froide et en eau chaude

Deux départs desservent chaque point d’eau : lavabo, douche ou baignoire, parfois un WC, occasionnellement une machine à laver. Ces canalisations circulent sous pression permanente, ce qui rend la moindre faiblesse de raccord immédiatement sanctionnée. Leur tracé se décide en fonction du plan des sanitaires, jamais l’inverse.

Les évacuations en écoulement gravitaire

Les eaux usées descendent par gravité, sans aucune assistance mécanique dans la grande majorité des logements. Cette contrainte physique commande la hauteur des sorties, la pente des collecteurs et l’altitude du receveur de douche. Une évacuation mal calée ne se rattrape pas par un réglage : elle se rouvre.

La ventilation du réseau

Un réseau d’eaux usées respire. Sans entrée d’air, l’écoulement d’un volume important aspire l’eau des siphons voisins et fait remonter les odeurs dans la pièce. La colonne de chute prolongée jusqu’en toiture assure cette ventilation primaire dans la plupart des immeubles et des maisons individuelles.

Ces trois couches cohabitent avec l’électricité, le chauffage et parfois une ventilation mécanique. Leur superposition explique le poids du lot plomberie dans une rénovation complète de pièce d’eau, poste régulièrement cité par les professionnels comme l’un des deux plus lourds du chantier, main-d’oeuvre comprise.

Diagnostiquer l’existant avant de dessiner le nouveau plan

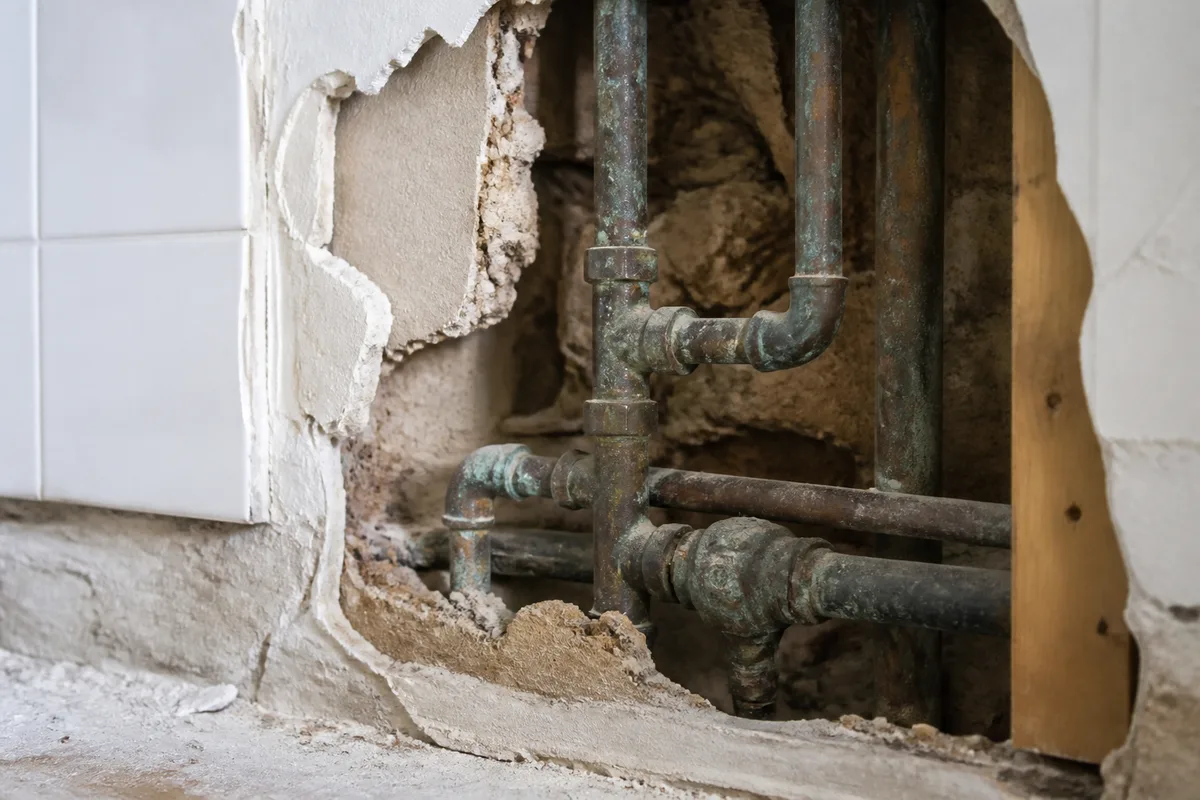

Canalisations anciennes apparentes derrière un mur ouvert lors d’une rénovation

Le diagnostic conditionne le chiffrage. Un devis établi sans ouverture ni contrôle repose sur des hypothèses, et les hypothèses se paient en avenants.

Identifier la nature et l’âge des canalisations

Le matériau se lit à l’oeil sur les portions visibles, généralement sous le lavabo ou dans un placard technique. Le plomb, dont la pose a cessé dans les réseaux d’eau potable au milieu des années 1990, subsiste encore dans du bâti ancien et impose son remplacement. L’acier galvanisé, très répandu jusque dans les années 1970, s’entartre et se corrode de l’intérieur : le passage réel d’un tube fond nettement au fil des décennies, sans qu’aucun signe extérieur ne l’annonce.

Le cuivre reste sain bien plus longtemps, sauf attaque électrochimique liée à un mélange de métaux mal isolé. Le PER et le multicouche, apparus plus récemment dans l’habitat individuel, se rencontrent surtout sur des installations postérieures aux années 1990.

Mesurer pression et débit avant les travaux

Deux valeurs se relèvent facilement et orientent beaucoup de décisions.

  • La pression statique, avec un manomètre vissé sur un robinet de puisage : la plage de confort tourne autour de trois bars, et un réducteur devient utile au-delà de cinq bars.
  • Le débit réel à un point d’eau, en chronométrant le remplissage d’un seau gradué de dix litres.
  • L’écart entre le débit au robinet le plus proche du compteur et celui du point le plus éloigné, qui révèle une perte de charge anormale.

Une pression correcte au compteur et un filet d’eau à la douche signalent un réseau intérieur obstrué ou sous-dimensionné, pas un problème de fourniture.

Contrôler l’état des évacuations

Un écoulement lent, un gargouillis dans un siphon voisin, une odeur récurrente : ces trois signes annoncent un défaut de pente, un bouchon en formation ou une ventilation défaillante. Les repérer avant démolition évite de refermer un mur sur un problème connu.

Une inspection par caméra, proposée par certaines entreprises de dépannage, se justifie sur les réseaux anciens ou après plusieurs engorgements. La lecture de ces désordres récurrents rejoint la logique décrite dans ce guide sur les urgences de plomberie.

Alimentation : dimensionner et choisir les matériaux

Le réseau d’alimentation se refait presque systématiquement lors d’une rénovation complète, parce que son coût de dépose reste modeste une fois les murs ouverts et parce que le conserver annule une partie du bénéfice du chantier.

Trois matériaux, trois logiques de pose

Le cuivre offre une durabilité éprouvée et une tenue mécanique excellente, au prix d’une mise en oeuvre lente par brasure. Il garde la faveur des professionnels pour les parties apparentes et les raccordements de chauffe-eau.

Le PER se pose vite, en couronnes continues, sans raccord noyé dans la cloison. Sa souplesse simplifie les cheminements et son coût matière reste bas. Il craint les ultraviolets, ce qui interdit une pose extérieure non protégée.

Le multicouche combine une âme aluminium et deux parois polymère. Il conserve la forme donnée au cintrage, encaisse mieux les températures élevées que le PER seul et se raccorde par sertissage. Son prix se situe entre les deux autres.

Nourrice ou piquage en série

Deux architectures cohabitent. Le piquage en série dérive chaque point d’eau sur une canalisation principale : économique en longueur de tube, sensible aux chutes de pression quand plusieurs points fonctionnent ensemble.

La distribution par nourrice, ou collecteur, part d’un point central et alimente chaque appareil par une ligne dédiée. Ce schéma consomme davantage de tube, mais il stabilise la pression, isole chaque circuit par une vanne propre et rend toute intervention future possible sans couper l’ensemble du logement. Sur une rénovation de salle de bain, la nourrice s’impose dès que la pièce compte trois points d’eau ou plus.

Anticiper la production d’eau chaude

Le volume du ballon se calcule sur les usages réels, et l’écart entre une douche et un bain reste considérable : un bain mobilise plusieurs fois le volume d’eau chaude d’une douche courante. Un chauffe-eau sous-dimensionné transforme une belle rénovation en frustration quotidienne, et le remplacer après carrelage revient toujours plus cher.

La distance entre la production et le point de puisage compte autant. Chaque mètre de tuyau non calorifugé refroidit l’eau et allonge le temps d’attente. Les arbitrages énergétiques associés rejoignent ceux détaillés dans cet article sur le confort thermique de la maison.

Évacuations : la partie qui pardonne le moins

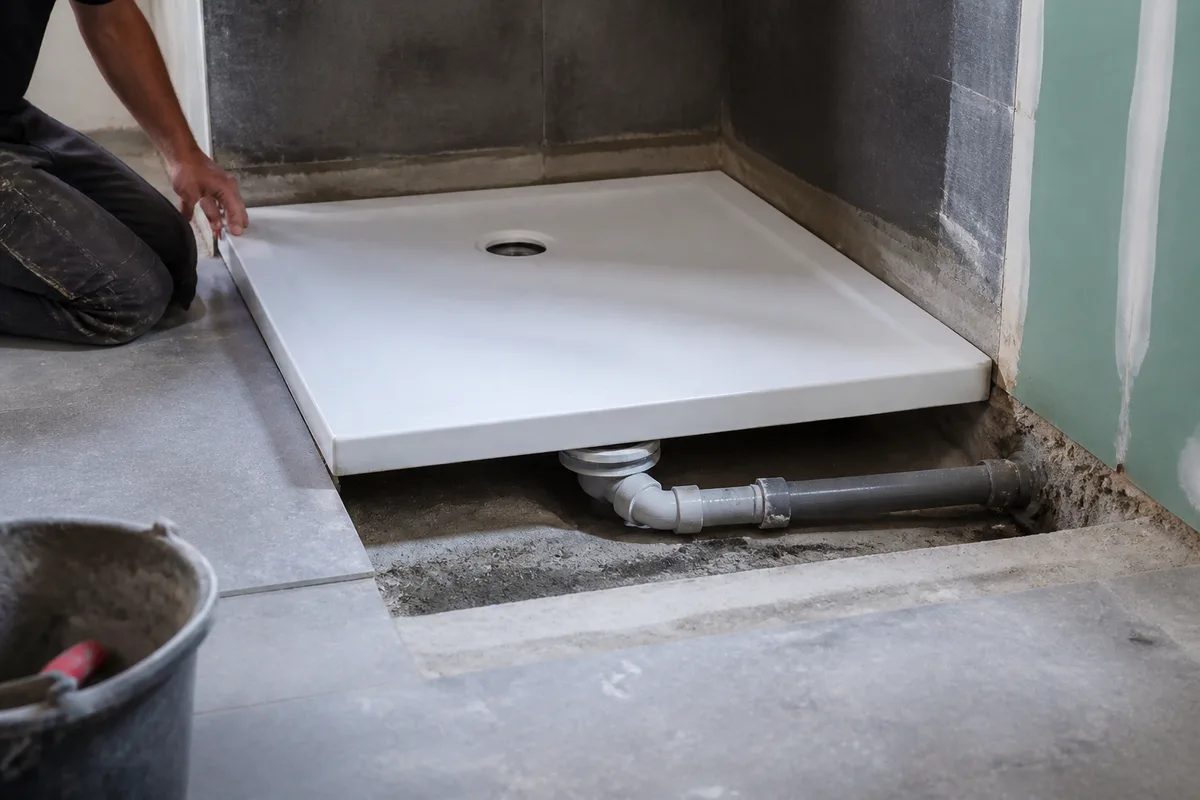

Receveur de douche en cours de pose avec bonde et canalisation d’évacuation

Une alimentation mal faite fuit et se répare. Une évacuation mal faite refoule, sent mauvais et impose de rouvrir le sol.

Diamètres et pentes normalisés

Le NF DTU 60.11 sert de référence pour l’évacuation des eaux usées. Les diamètres minimaux couramment retenus s’établissent à 32 mm pour un lavabo, 40 mm pour une douche ou une baignoire, et 100 mm pour un WC. La pente des canalisations horizontales se situe entre 1 et 3 cm par mètre selon ce même document.

Ces deux paramètres se contredisent souvent sur le terrain. Un receveur extra-plat posé au ras du sol laisse peu de hauteur pour développer la pente jusqu’à la chute, surtout quand la distance dépasse trois ou quatre mètres. Le compromis se décide avant la démolition, pas au moment du carrelage.

La ventilation qui évite les siphons vidés

Une chasse d’eau évacue plusieurs litres en quelques secondes et crée une dépression dans la canalisation. Sans prise d’air, cette dépression aspire l’eau des siphons voisins et ouvre la porte aux remontées d’odeurs.

La solution de référence reste le prolongement de la colonne de chute jusqu’en toiture. Quand la configuration l’interdit, un clapet aérateur installé en point haut, accessible et ventilé, apporte l’air nécessaire. Ce dispositif ne remplace jamais la ventilation primaire d’un immeuble entier : il complète un réseau secondaire.

Le cas particulier de la douche à l’italienne

Une douche de plain-pied exige une évacuation encastrée dans le plancher ou dans une chape rehaussée. Trois points méritent une vérification écrite sur le devis.

  • La hauteur disponible sous receveur, qui conditionne la faisabilité réelle du plain-pied.
  • Le type de bonde retenu, avec son débit d’évacuation exprimé en litres par minute.
  • Le traitement de l’étanchéité sous carrelage, distinct de la plomberie mais indissociable du résultat.

En logement collectif, une intervention sur un plancher porteur ou sur une colonne commune relève souvent de la copropriété. La question se pose avant la signature, jamais après.

L’ordre des interventions sur le chantier

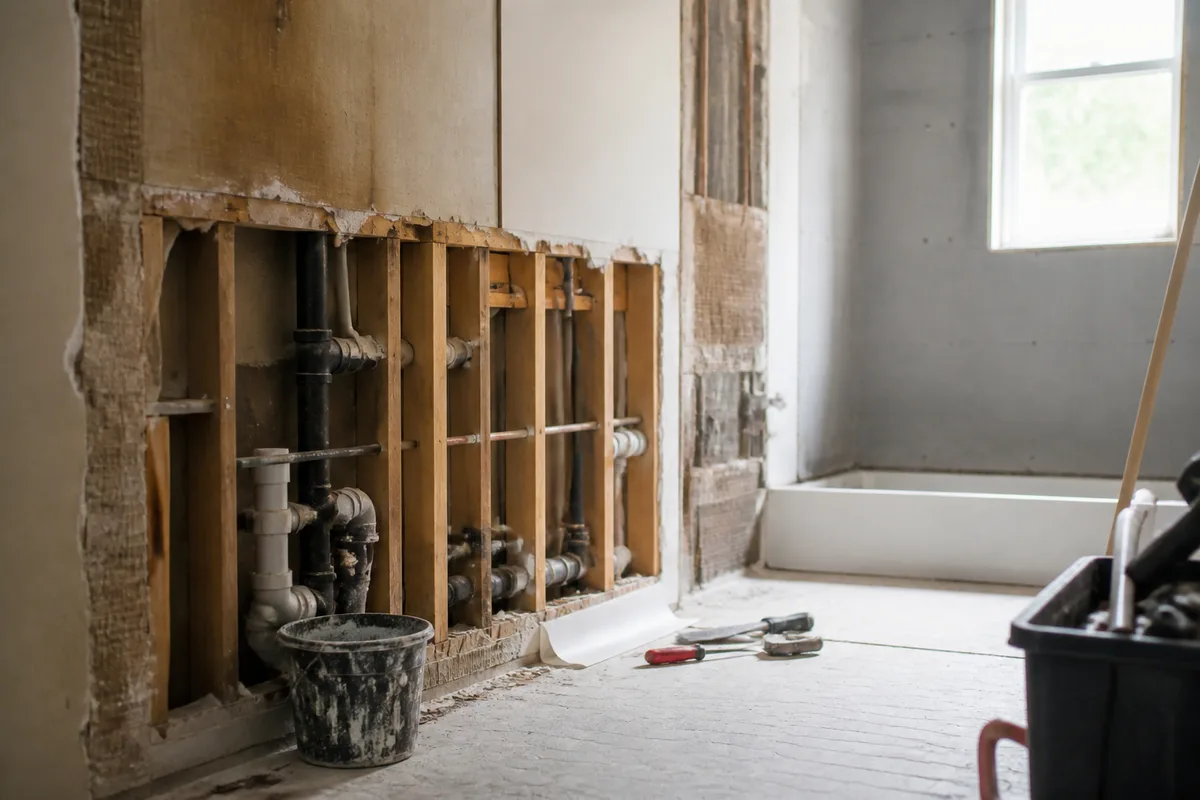

Salle de bain en chantier avec cloisons ouvertes et outils posés au sol

Une rénovation de pièce d’eau suit une séquence assez stable, que les corps de métier connaissent et que le planning doit respecter.

  1. Dépose des sanitaires, des revêtements et des cloisons concernées, eau générale coupée.
  2. Diagnostic à nu du plancher, des murs et des réseaux découverts.
  3. Passage des évacuations, qui commandent la position définitive des appareils.
  4. Passage des alimentations, laissées en attente aux emplacements arrêtés.
  5. Passage des gaines électriques et de la ventilation.
  6. Mise en eau du réseau et essai sous pression avant refermeture.
  7. Cloisonnement, chape, étanchéité, carrelage.
  8. Pose des sanitaires, robinetterie et raccordements finaux.

L’étape six ne s’anticipe pas et ne se saute pas. Refermer sans essai sous pression revient à parier sur la qualité de chaque raccord, avec le carrelage neuf en jeu.

Coordination avec l’électricité

La norme NF C 15-100 découpe la salle de bain en volumes de sécurité qui déterminent le matériel autorisé à chaque emplacement. Son amendement 5, entré en application en 2016, a supprimé le volume 3 et introduit la notion de volume caché, correspondant à l’espace situé sous une baignoire ou un receveur. Le volume 0 s’applique désormais aussi aux douches de plain-pied sans receveur.

Cette géométrie dépend directement du plan de plomberie. Déplacer une douche de cinquante centimètres déplace les volumes, donc les points électriques autorisés. Les deux plans se dessinent ensemble, avant le premier coup de burin.

Budget, TVA et garanties

Le taux de TVA applicable

Les travaux d’amélioration, de transformation et d’entretien réalisés dans un logement achevé depuis plus de deux ans relèvent du taux intermédiaire de 10 %. Une rénovation de salle de bain entre dans ce cadre pour la plomberie, les sanitaires et le carrelage.

Le taux réduit de 5,5 % reste réservé aux travaux d’amélioration de la performance énergétique. Un chantier mixte se facture donc à deux taux : un chauffe-eau thermodynamique et sa pose à 5,5 %, le reste du lot à 10 %.

Depuis le 1er mars 2025, l’attestation Cerfa qui conditionnait ces taux réduits a disparu, remplacée par une mention portée sur le devis ou la facture certifiant que les conditions sont réunies. Cette certification n’est pas exigée pour les travaux dont la valeur reste inférieure à 1 000 euros.

Les garanties qui courent après réception

Trois protections légales se superposent sur des travaux de cette nature.

  • La garantie de parfait achèvement, un an après réception, couvre les désordres signalés lors de la réception ou apparus pendant cette année.
  • La garantie de bon fonctionnement, deux ans, porte sur les éléments d’équipement dissociables du bâti, robinetterie et appareils sanitaires notamment.
  • La garantie décennale, dix ans, engage l’entreprise sur les désordres qui compromettent la solidité de l’ouvrage ou le rendent impropre à sa destination, ce qui inclut les infiltrations issues d’une étanchéité ou d’un réseau encastré.

Le point de départ commun reste la réception des travaux, actée par un procès-verbal daté. Sans ce document, la date d’ouverture des garanties se discute mal.

Comparer deux propositions sans se tromper

Un devis de plomberie exploitable détaille les longueurs, les diamètres, les matériaux et les références de robinetterie. Un forfait global posé sur une pièce entière n’autorise aucune comparaison sérieuse. La méthode de lecture ligne par ligne est développée dans ce décryptage d’un devis de plomberie.

Trois points se vérifient systématiquement avant signature.

  • La mention explicite de l’essai sous pression avant refermeture.
  • La reprise ou non des réseaux existants au-delà de la pièce, souvent exclue du périmètre.
  • Le traitement des découvertes en bâti ancien, avec accord écrit préalable et chiffrage soumis avant exécution.

En pays nantais, une part importante du bâti individuel date d’avant les années 1980 et cumule fréquemment réseaux galvanisés, cloisons plâtre et planchers bois. Le choix de l’entreprise se joue autant sur son expérience de ce bâti que sur son prix, sujet abordé dans ce panorama des plombiers du vignoble nantais.

Les erreurs qui reviennent le plus souvent

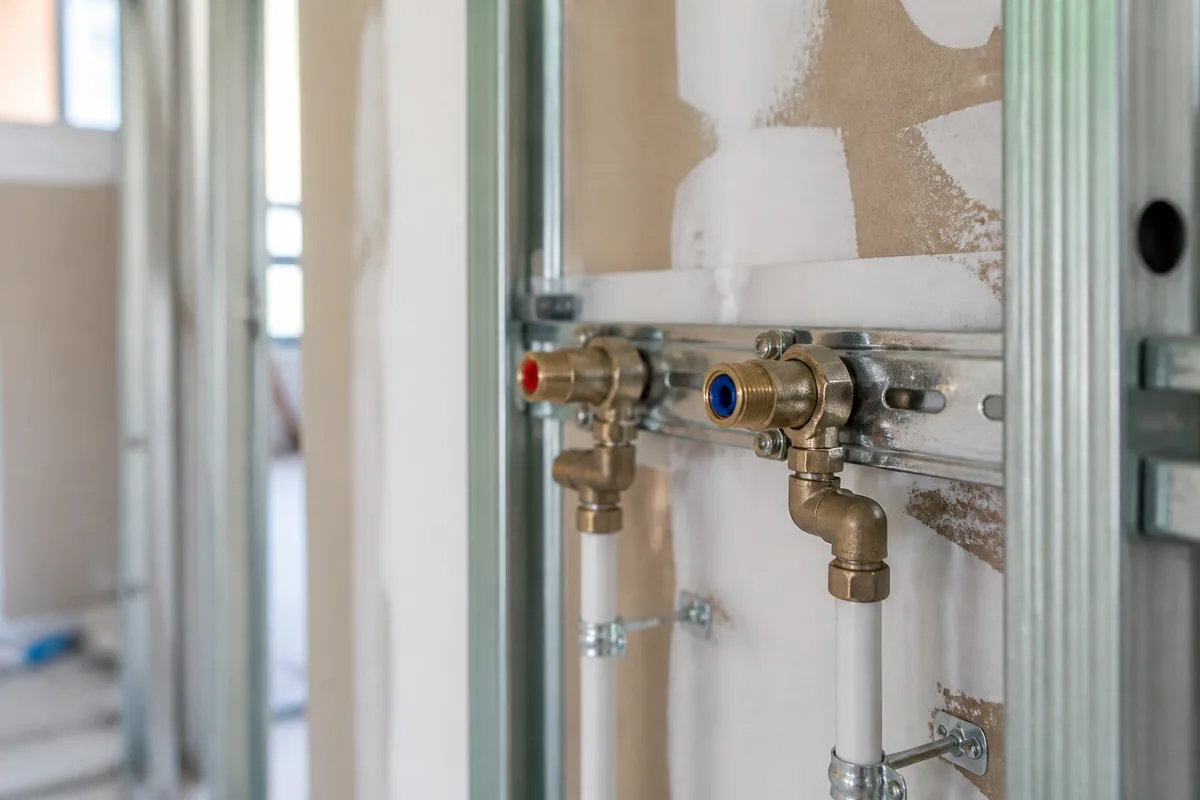

Raccords de plomberie neufs en attente sur un mur avant fermeture de la cloison

Quatre schémas expliquent la majorité des reprises constatées après chantier.

Le premier consiste à choisir les sanitaires avant d’avoir vérifié les contraintes d’évacuation. Une baignoire îlot ou une douche de plain-pied placée à l’opposé de la chute existante déplace le problème vers la pente, et la note suit.

Le deuxième revient à conserver une portion d’ancien réseau par économie. Un tronçon galvanisé entartré maintenu en amont d’une installation neuve bride le débit de l’ensemble et efface le gain attendu.

Le troisième consiste à négliger l’accessibilité future. Une vanne d’arrêt par circuit, une trappe de visite sous baignoire, un siphon démontable : ces détails coûtent peu à la pose et beaucoup à rattraper.

Le quatrième tient au calendrier. Une salle de bain unique immobilisée trois semaines pose une question d’organisation domestique que le devis n’aborde jamais. Demander un planning par phase, avec la durée réelle de coupure d’eau, fait partie des questions à poser avant de signer.

Prochaine étape : relever la pression au compteur, photographier chaque portion de canalisation visible et lister les points d’eau à conserver. Ces trois éléments suffisent à obtenir des devis réellement comparables, et ils demandent une heure.
